Der Bau des Nahwärmenetzes in Mardorf erfolgte in zwei Schritten. Zunächst wurde bis Oktober 2014 die Bauabschnitte Mitte-Ost und West fertiggestellt. Je nach Witterung wurde anschließend ab Winter 2015 der Bauabschnitt Süd umgesetzt.

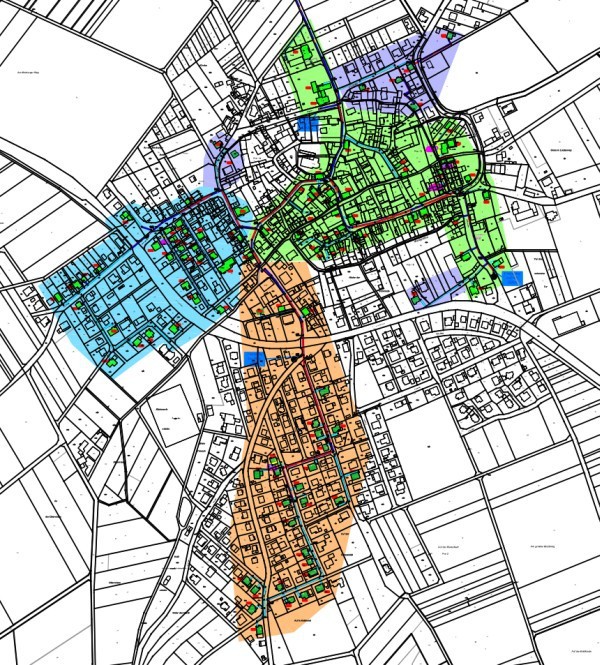

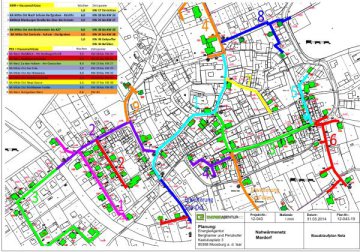

Bauabschnitte Mitte-Ost und West
Tief- und Rohrbau Wärmenetz: April - September 2014
Inbetriebnahme der Hausübergabestationen: September-Oktober 2014
Heizzentrale (auf Gelände der BGA)
1. Ausbaustufe (Heizölkessel und Pufferspeicher): April-Oktober 2014
2. Ausbaustufe (Holzhackschnitzelkessel):Herbst 2016 / Winter 2016
Bauabschnitt Süd
Tief- und Rohrbau Wärmenetz: Beginn Winter 2015
